Rain SAVE 使用須知

安裝前嚴格注意事項:

鋪設基礎需進行嚴格整平作業
尤其是有人工地盤的地方
凸起物需打除,凹洞處需以相同材質填實

整體注意事項:
  • 禁止以任何物品進行高低差整平(如木板,木條,PS板及其他)
  • 滑接,靠接,拼接皆需確實完成
  • 非經專業人員確認前禁止在鋪設基礎上挖坑沉砂
  • 安裝時如發現於主結構處有破損時請立即更換新品,切勿安裝
  • 禁止施作於鬆軟地盤
儲集框架安裝_段差注意
儲集框架安裝_凸起物需打除,凹洞需填實
儲集框架安裝_若遇雨天,施工完儘速回填
儲集框架安裝_禁用他物整平
儲集框架安裝_禁鬆軟地盤
儲集框架安裝_嚴禁撞擊
儲集框架安裝_凹洞需處理
儲集框架安裝_開挖範圍抓足
儲集框架安裝_底部不可傾斜

未遵照使用須知施作之失敗案例

使用他物整平

錯誤1: 未確實整平
錯誤2: 開挖範圍不足

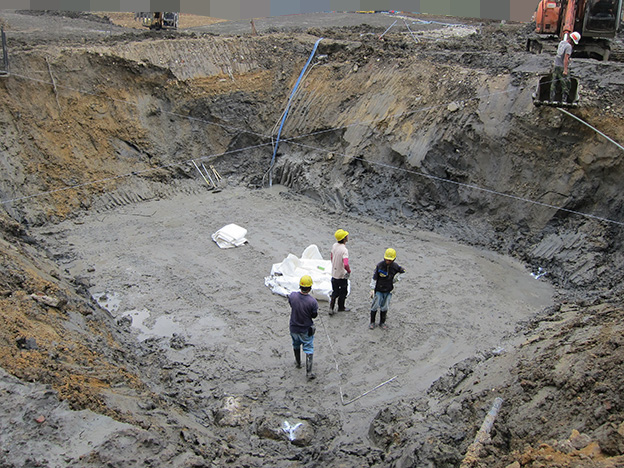

未確實整平,開挖範圍不足

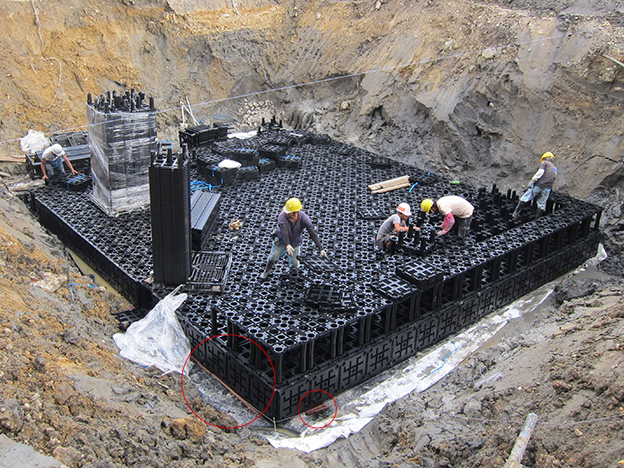

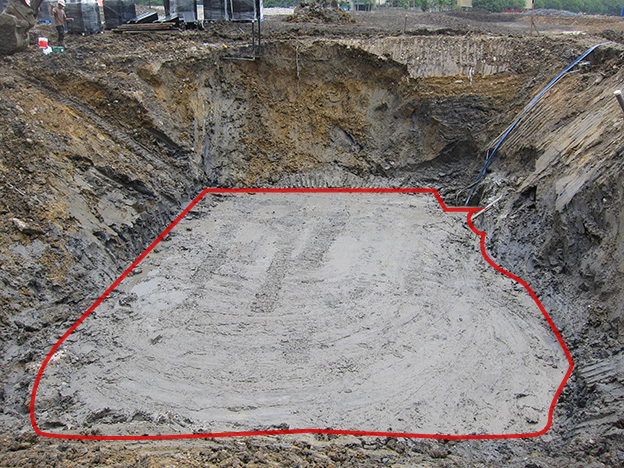

準備施工中

準備施工中

施作過程中工班發現無法施工,
以現場木片、木條逕自整平。

施作過程中工班發現無法施工,以現場木片、木條逕自整平

錯誤3: 段差,使用他物整平,凸起與凹洞未處理。

錯誤3: 段差,使用他物整平,凸起與凹洞未處理。

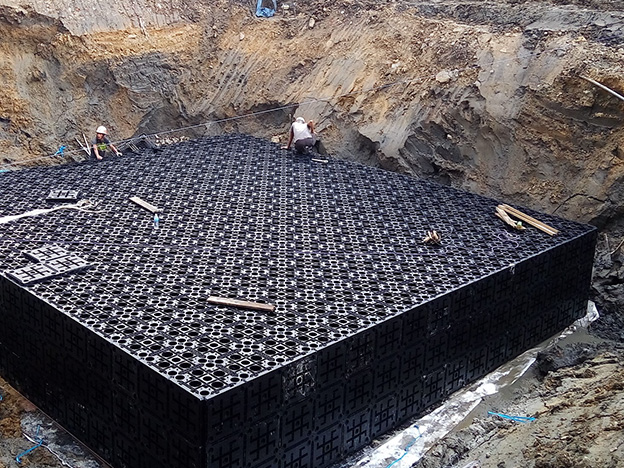

持續施工中

持續施工

施工完成

施工完成

因未確實施工受力不均,

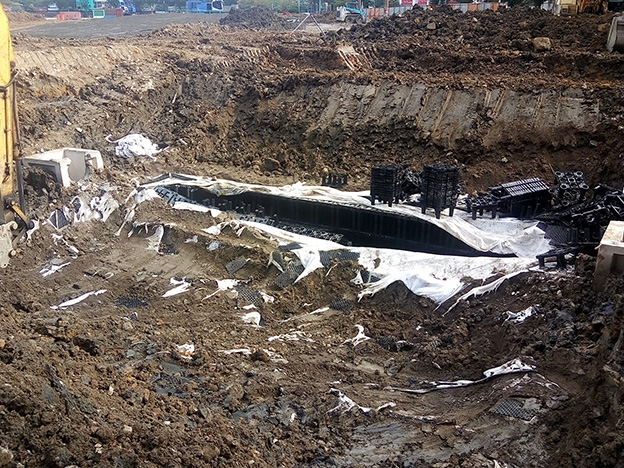

導致坍方,崩塌情形產生。

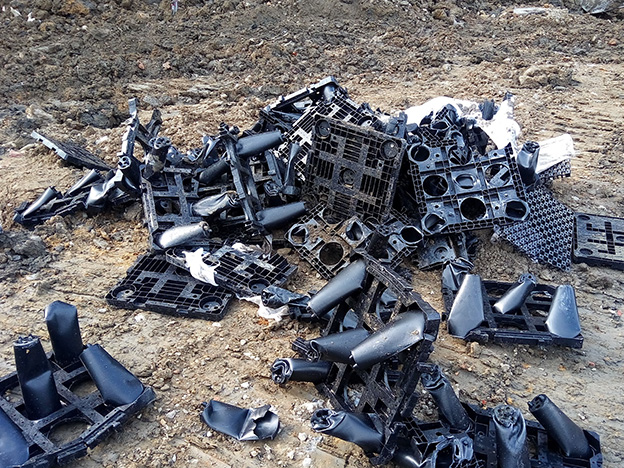

因未確實施工受力不均,導致坍方,崩塌情形產生。

災後處理

災後處理

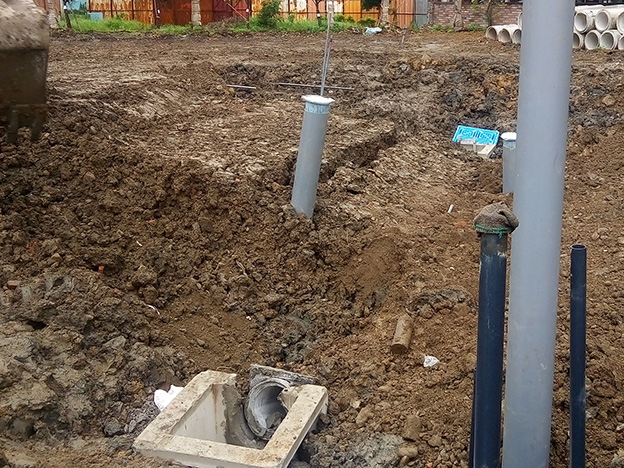

垃圾清運

垃圾清運
雨水積磚崩塌原因探討:
  1. 地面打PC後沒有去整平,表面有凸起石頭,有凹洞不平整,有段差傾斜。
  2. 因地面不平整,工程師逕自以木條,木棍,木板等物品整平地面以利施工。
  3. 施做後上方回填土壤的重量傳遞到下方儲集框架柱腳因其襯墊物品造成支撐面破碎,力量分布不均,導致崩塌。
結論

營造廠疏於管理,以不專業的方式整平地面,而急於快速完工導致此次事件發生,所幸並無人員因此次事件受傷。

*本資料僅供研究探討使用,背景皆馬賽克處理。

浮力問題

施工完成

施工完成

錯誤: 施工完成後僅回填側邊

浮力問題發生前

施工完成後僅回填側邊

施作儲水型因大雨蓄水後造成浮力

浮力問題發生中

浮力問題發生中

浮力問題發生中

浮力問題發生中

浮力問題發生中

浮力問題發生中

災後現場

浮力問題發生後

浮力問題發生後

災後現場

災後現場

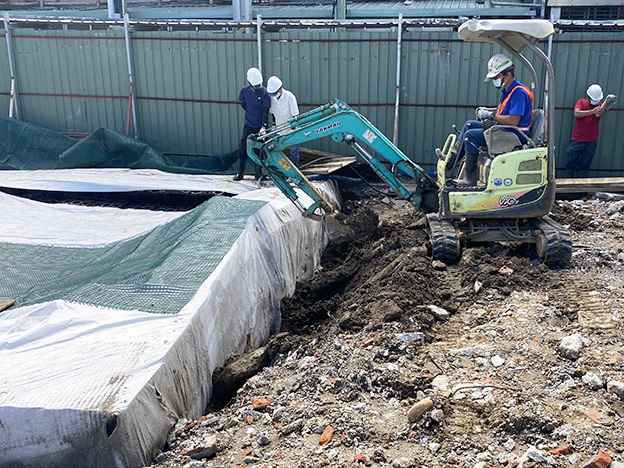

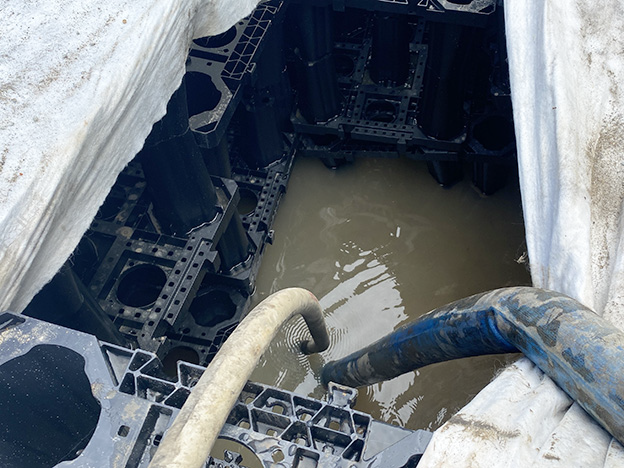

災後處理。以抽水機將儲集之雨水抽出

災後處理

開挖後重新埋設一次

開挖後重新埋設一次
雨水積磚浮力原因探討:
  1. 施工後僅回填側邊
  2. 遇到下雨後雨水流入儲水型儲集框架,造成浮力效應
結論:

營造廠因為工序等原因僅先回填側邊,然而又遇大雨上方無覆蓋重物,導致儲集框架蓄水後產生浮力。 所幸並無人員因此次事件受傷。

*本資料僅供研究探討使用,背景皆馬賽克處理。

浮力原理小科普:

浮力(英語:Buoyancy)指物體浸入液體後,與所受重力相反的豎直向上的力。在柱形流體中,壓力隨著深度增加而增大,因此柱形流體底部的壓力大於上部的壓力。類似地,在流體中,物體底部受到的壓力大於其頂部受到的壓力,這種壓力差在物體上產生了一種向上的淨力,即浮力。根據阿基米德定律,浮力與排開液體的重力是等量的。浮力的單位是牛頓(N)。

*以上節錄自維基百科。
